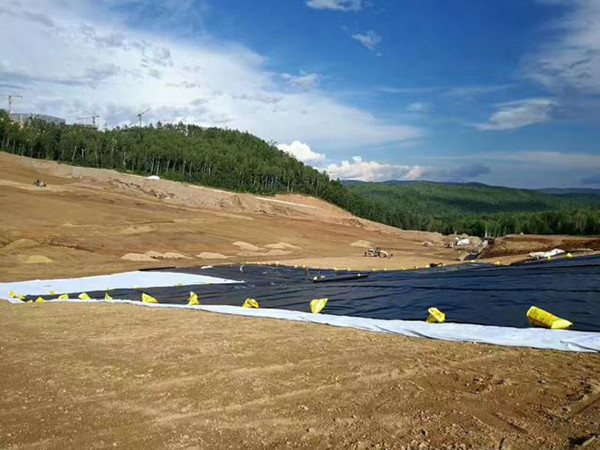

(1)保護。西霞院反調節水庫對復合土工膜的保護采用保護層料,保護層料為(層厚20cm)經現場加工而成的砂礫石料。保護層料鋪設采用人工進行鋪設、整平,避免機械上土工膜上后造成土工膜遭到刺破等。保護層料鋪設完成后,立即進行檢查驗收,驗收合格后開始下道工序混凝土聯鎖板施工。
(2)伸縮節。復合土工膜施工完成3~4幅后,即可進行先前施工1~2幅的復合土工膜伸縮節施工。伸縮節施工時,首先將?30氯丁橡膠棒安放在折線部位再采用人工(注意不可將土工膜刺破)將其縫在布上固定,其次將復合土工膜進行折疊,因?yàn)檎郫B時會產生土工膜下滑,在西霞院工程施工中采用木板卡,待折疊后再將木板取出。
(3)復合土工膜的上端錨固。上部的土工膜在防浪墻底部作為錨固端,為適應壩體斜坡面變形,土工膜在壩體斜坡面頂處設50cm的伸縮節。復合土工膜與壩頂防浪墻錨固端施工:首先將土工膜鋪設好,并留有足夠余幅,以便與防浪墻混凝土連接;其次進行防浪墻混凝土施工,待防浪墻混凝土施工完成和防浪墻混凝土強度滿足要求后,進行膨脹螺栓孔鉆孔,同時,將伸縮縫兩側鑿成V形槽,之后回填聚硫密封膠;最后,安裝厚3mm氯丁橡膠下墊片、鋪設土工膜、再安裝氯丁橡膠上墊片,并用鋼板壓平,用膨脹螺栓固定在混凝土上。
(4)復合土工膜的下端錨固。復合土工膜下部錨固在混凝土防滲墻頂。錨固前要先對防滲墻伸縮縫進行處理,按照設計圖紙將伸縮縫兩側鑿成V形槽,并將防滲墻軸線部位鑿成梯形槽,之后回填聚硫密封膠。錨固時先按照0.5m間距進行水泥漿錨栓孔鉆孔(孔深0.6m,螺栓長0.72m),錨栓孔孔距在伸縮縫位置為0.5m,其余距離可適當調整。之后將聯接處防滲墻墻頂清理干凈,安裝10mm厚氯丁橡膠下墊片、鋪設土工膜(一布一膜)、再安裝氯丁橡膠上墊片,用10號槽鋼壓平,將槽鋼用錨栓緊固,并對槽鋼和氯丁橡膠上墊片之間的空隙進行回填灌漿,最后澆筑二期混凝土蓋帽封閉。
